Đọc báo cáo và chỉ số

Mỗi ô chỉ số và biểu đồ trên tab Báo cáo được tính thế nào, đọc ra sao, và ngưỡng nào nên xử lý ngay.

Khoảng 2 phút đọc

Tab Báo cáo của dự án

Tab Báo cáo gom các chỉ số Scrum/Kanban và vận hành. Dưới đây là cách tính, cách đọc và ngưỡng cảnh báo gợi ý.

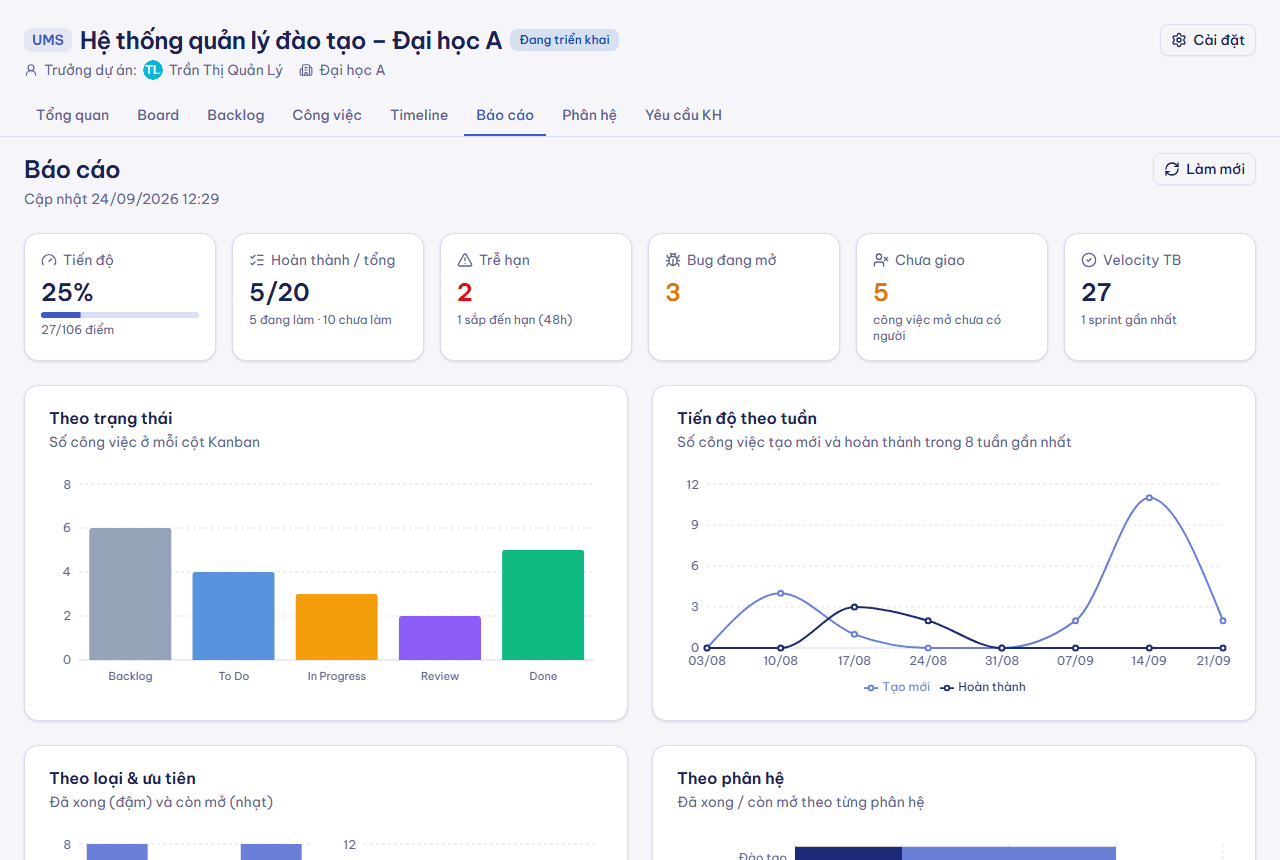

Tab Báo cáo của dự án UMS với các ô chỉ số và biểu đồ
Tab Báo cáo: các ô chỉ số và biểu đồ theo trạng thái, tiến độ theo tuần, theo loại và ưu tiên, theo phân hệ.
Chỉ số trên tab Báo cáo: cách tính và cách đọc
Chỉ số / biểu đồCách tínhĐọc thế nào · cảnh báo
Tiến độ %Điểm đã Done / tổng điểm của dự án (không có điểm thì theo số việc)So với thời gian đã trôi qua; thấp hơn nhiều → xem lại phạm vi hoặc nguồn lực
Hoàn thành / tổngSố việc Done / tổng; kèm đang làm, chưa làmNhiều việc “chưa làm” gần cuối dự án là rủi ro
Trễ hạn, sắp đến hạn (48 giờ)Việc còn mở có hạn đã qua / trong 48 giờ tớiCó việc trễ hạn → xử lý ở daily: dời hạn có lý do hoặc ưu tiên lại
Bug đang mởViệc loại Bug chưa DoneTăng liên tục qua các tuần → chất lượng giảm, dành thời gian sprint cho bug
Chưa giaoViệc còn mở chưa có người thực hiệnTrong sprint đang chạy phải bằng 0
Velocity TBTrung bình điểm hoàn thành của 3 sprint gần nhất đã hoàn thànhDùng để cam kết sprint sau; so với cam kết để phát hiện nhận quá sức
Theo trạng tháiSố việc ở mỗi cột KanbanCột Review hoặc In Progress phình to → nút thắt; so với WIP
Tiến độ theo tuầnViệc tạo mới so với hoàn thành trong 8 tuầnTạo mới luôn cao hơn hoàn thành → backlog phình, cần kiểm soát đầu vào
Theo loại & ưu tiên, theo phân hệĐã xong / còn mở theo từng nhómPhân hệ nào tồn nhiều việc mở; tỉ lệ bug so với story
Theo người thực hiệnViệc mở, xong, trễ, điểm và tiến độ của từng ngườiCân bằng tải; không dùng để xếp hạng cá nhân
Vận hành — yêu cầu kháchĐang mở/tổng, quá hạn SLA, tỉ lệ đúng SLA, phản hồi và xử lý trung bình, theo trạng thái, mức độ, nguồn, xu hướng tuầnĐúng SLA dưới 90% hoặc có yêu cầu quá hạn → xem lại lịch trực; lỗi production tăng → ưu tiên ổn định

Trang Tổng quan của mỗi người

Trang Tổng quan cho từng người: việc mở của tôi, trễ hạn, sắp đến hạn 48 giờ, yêu cầu khách mới và thông báo chưa đọc, tiến độ các dự án tham gia, danh sách “Cần chú ý” và hoạt động gần đây — nên mở đầu mỗi ngày làm việc.
